2026年8月18日

復旧作業(第12報)

 8月17日の作業状況

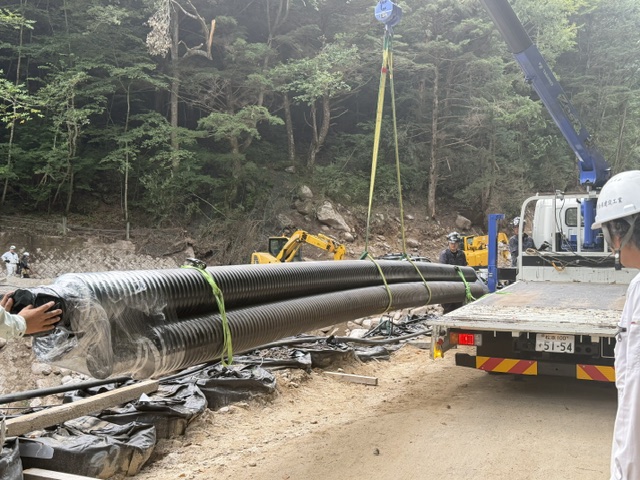

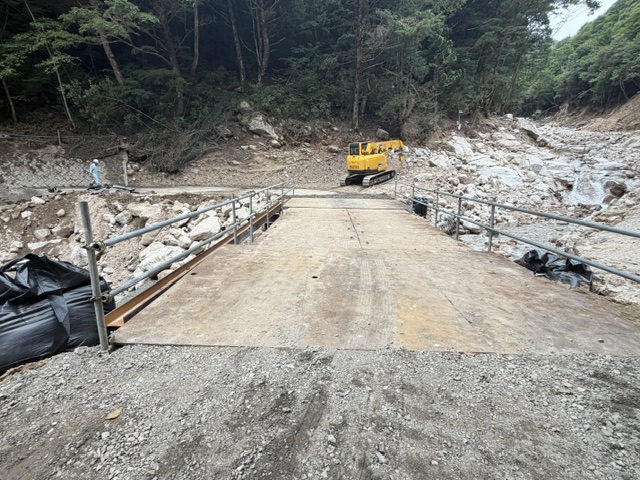

 昨日(8/17)の復旧工事について、大分市からフェリーと陸路で輸送していた温泉の仮設管が災害現場に早朝に到着しました。併せて加工用の部材等についても、正午頃現場に到着しました。

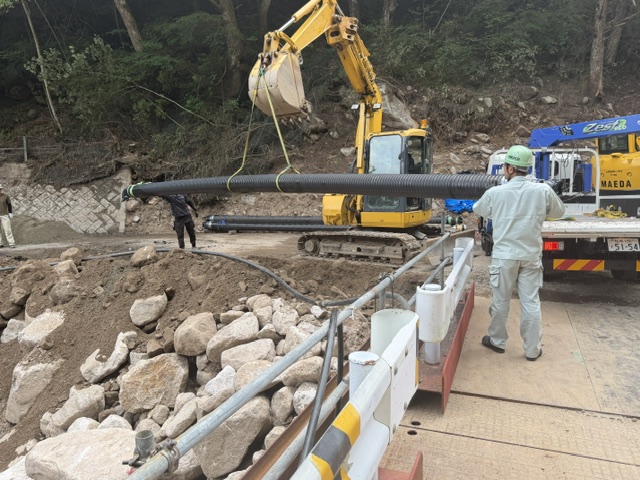

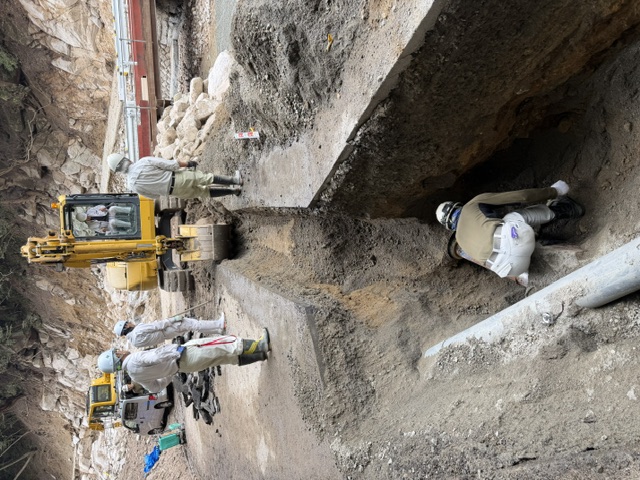

上流及び下流側で既設の埋設された温泉管の既設管を切断し、仮設管に接続するためのフランジの設置を夕刻までに完了させました。併せて仮設管の一部は地下埋設が必要なことから、道路のアスファルトの切削及び掘削作業を行い、18日以降は、仮設管の「ころばし方式」と一部地下埋設による接続がいよいよ開始されます。

災害現場では崩落した法面保護のためにモルタルを吹き付けするための作業が始まりました。

もうしばらくお時間をいただきますが、関係する事業者のご協力をいただき一刻も早く通湯できるよう最優先で取り組んでおりますのでご理解いただきたくお願い申し上げます。

日々の作業については、ホームページに掲載しますのでご覧ください。
